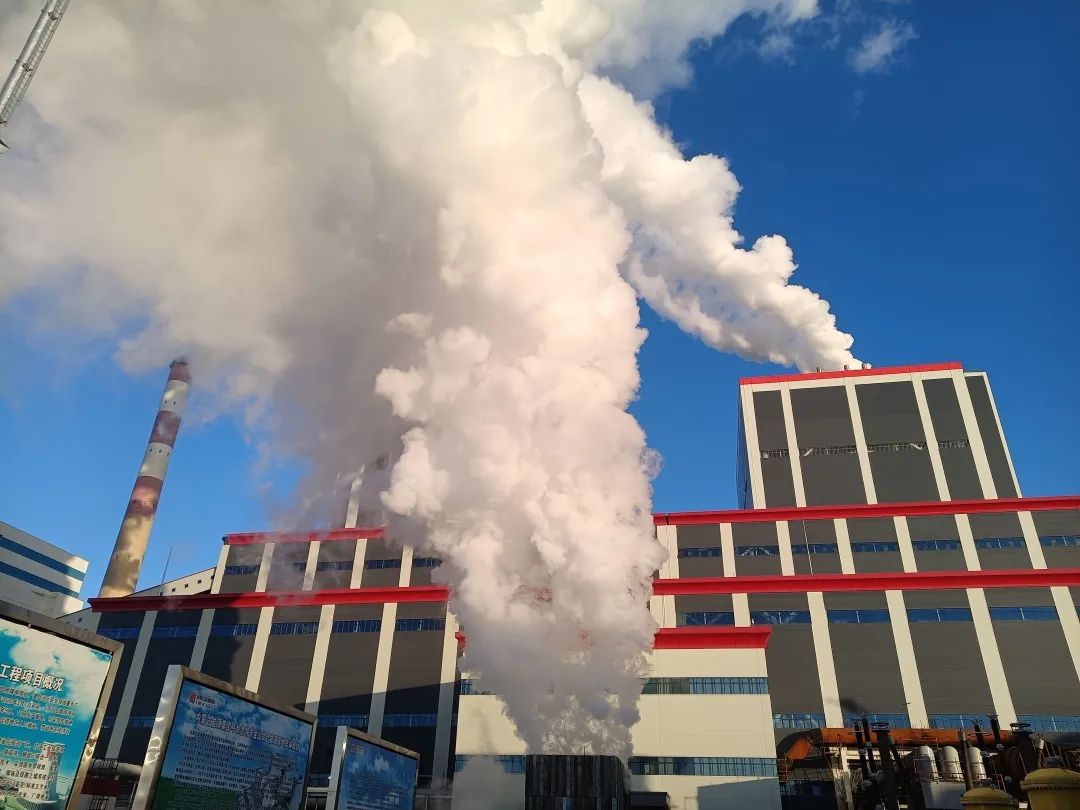

近日,金山热电厂2×66万千瓦扩建工程4号机组顺利完成吹管,这是继4号机组点火成功后的又一重大节点,为4号机组高质量投产奠定坚实基础。
吹管是火电厂投运前的重要节点之一,其目的是为了清除在安装过程中存留在过热器、再热器系统及蒸汽管道中的各种杂物,防止运行过程中对机组造成损伤,并提高机组的安全性和经济性、改善运行期间的蒸汽品质。
为确保4号机组顺利完成吹管工作,公司结合现场实际情况,精心组织,科学安排,超前策划,明确各参建单位责任分工,制定详细的吹管安全技术方案,组织吹管前专项检查,对吹管前期准备进行检查、验收、确认。加强与施工、调试、监理单位沟通协调,对吹管工作进行全过程管控,保证吹管工作安全、高效、顺利完成。
4号机组吹管历时5天,经过三个阶段113次正式蒸汽吹扫,中间穿插对过热器、再热器减温水管道进行反吹扫,随着收回来的靶板,冲击斑痕粒度越来越小,斑痕数量越来越少,经过各方验收,最后两次靶板冲击斑痕粒度和斑痕数量等主要指标均优于目标值,符合电力建设施工质量验收规范要求,4号机组吹管工作圆满完成,标志着金山热电厂2×66万千瓦扩建工程4号机组即将进入整套启动阶段。
