海南昌江核电4号机组钢衬里模块四吊装成功

发布时间: 2023/03/18浏览次数: 24337

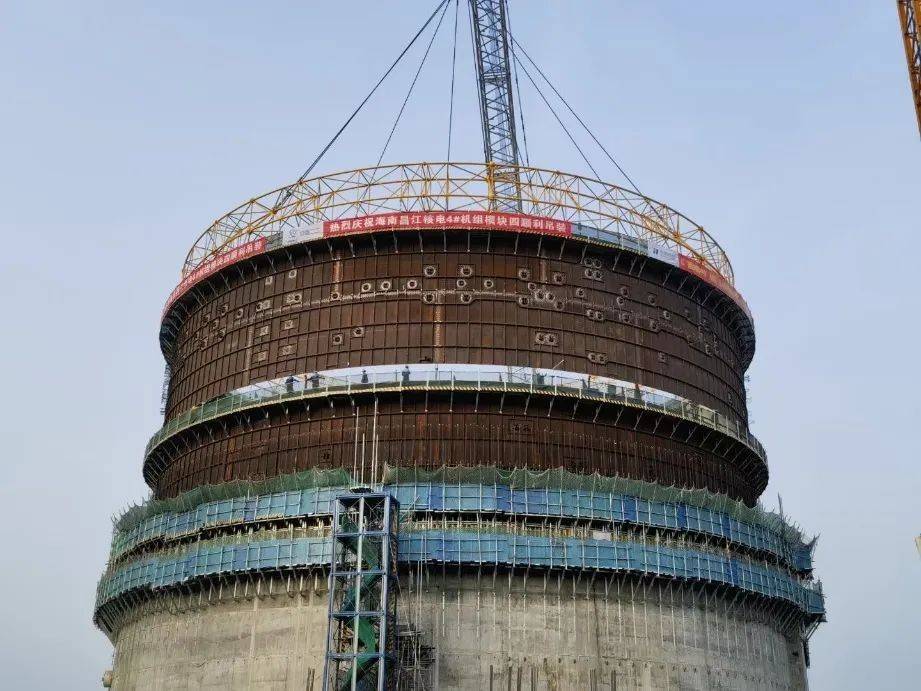

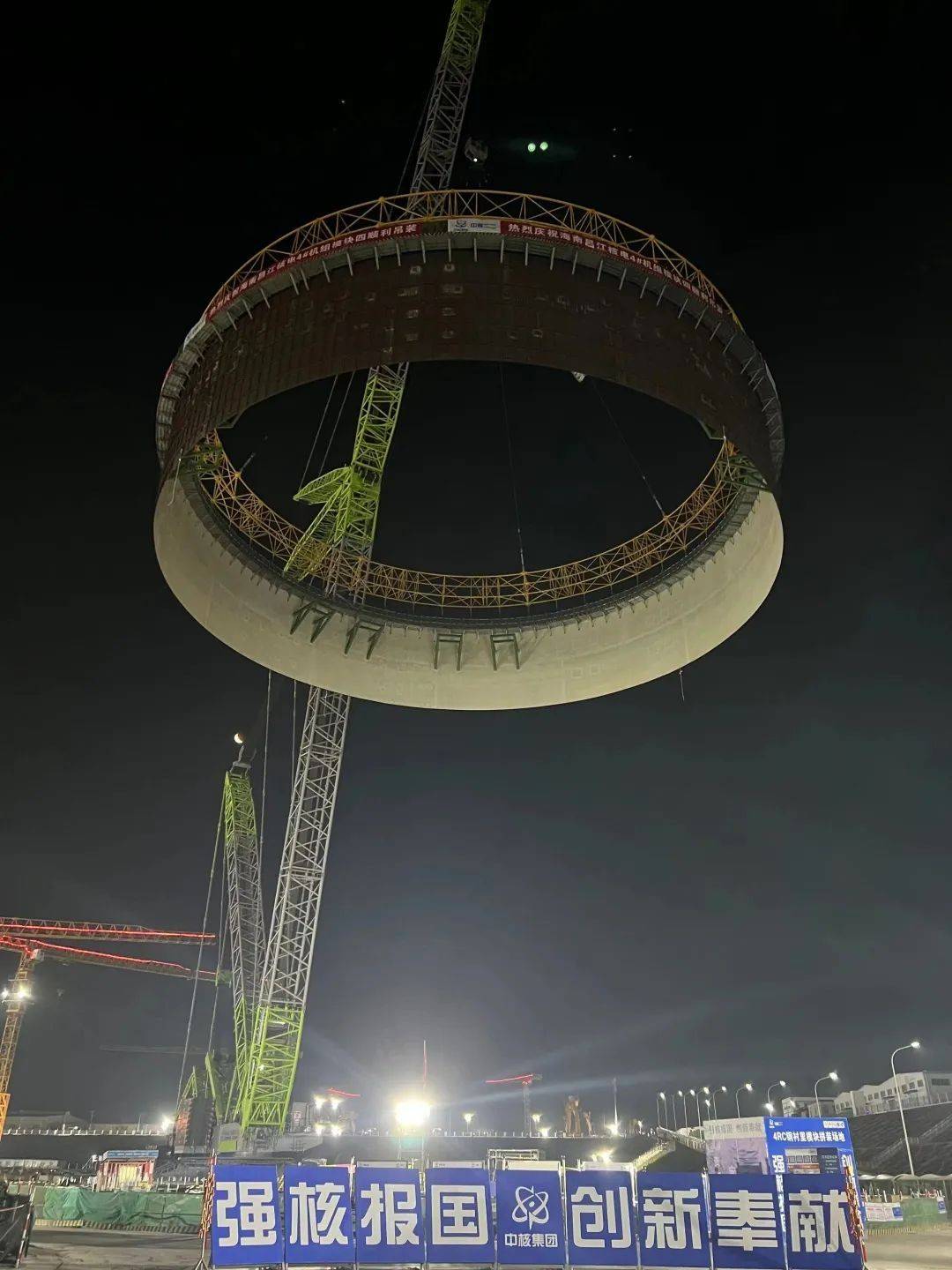

2023年3月17日8时08分,海南昌江核电厂4号机组核岛反应堆厂房内壳钢衬里模块四吊装就位,历时3时10分,整体吊装过程安全、可控。




钢衬里是核电站反应堆厂房安全壳的主要组成部分,此次吊装的模块四整体高度约10米,吊装总重量约240吨。模块四由筒身七层板和八层板组成,并同步完成了PCS支架的安装,减少了内壳的交叉施工和高处作业,节约了相关资源投入,为缩短内穹顶主线施工工期作出了贡献。


海南核电工程管理团队通过打造 “状态明、办法多、守底线、创卓越”的卓越海核工程建设文化,以本质安全为基础,以卓越质量为前提,在系统分析3号机组设置模块四优缺点的前提下,统筹谋划4号机组模块四的施工方案,详细分析施工部署和施工逻辑,严密梳理吊索具挂设、模拟吊装演练和试吊调平等先决条件工作,多次组织各参建单位模拟推演优化应急预案,确保了模块拼装和吊装的顺利进行。
