近日,中国能建江苏电建一公司承建的丹阳华海电力有限公司燃机热电联产项目1号联合循环机组圆满完成“72+24”小时满负荷试运,正式投产发电!同时,该机组创造了全国已投同类型机组工期最短纪录!

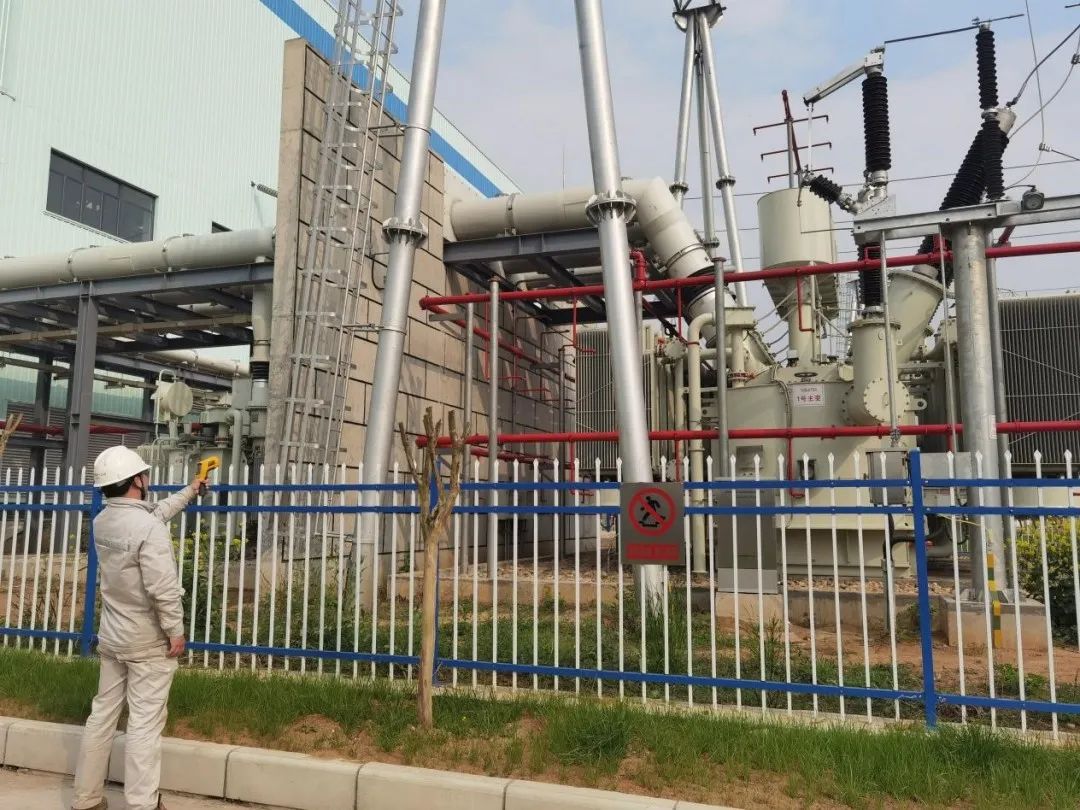

工程建设规模为2套100MW级燃气-蒸汽联合循环热电联产机组,#1联合循环机组采用1台燃机+1台余热锅炉+1台抽凝式汽轮机的主机配置,机组同步建设烟气脱硝环保设施。公司负责项目主体工程施工。
工程建设过程中,丹阳华海项目部严格落实合同规定,科学组织施工,确保各项体系健全,工程各项指标满足设计及规程规范要求。
在机组AGC、一次调频、PSS参数整定、进相运行等试验相继完成之后,于3月30日正式进入96小时满负荷试运。

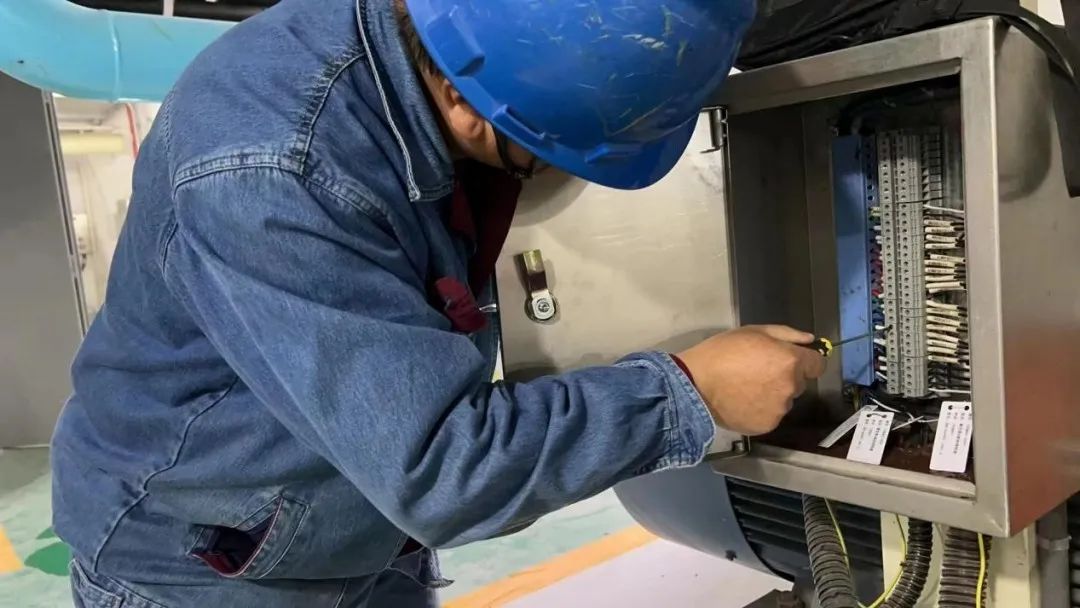

试运期间,燃机燃烧稳定,汽机轴承温度、轴承振动、差胀、真空等符合设计,余热锅炉汽包水位、蒸汽温度、蒸汽压力正常,汽水品质优良,各辅机设备运转正常。热控保护投入率 100%,热控测点投入率100%,热控自动调节系统投入率100%;电气保护、自动装置、测点投入率 100%。
该项目为江苏省263节能减排任务支撑工程机组投产后,对优化当地能源结构、保护生态环境建设资源节约型和环境友好型社会增加财政收入、推动经济社会可持续发展将起到积极作用。
