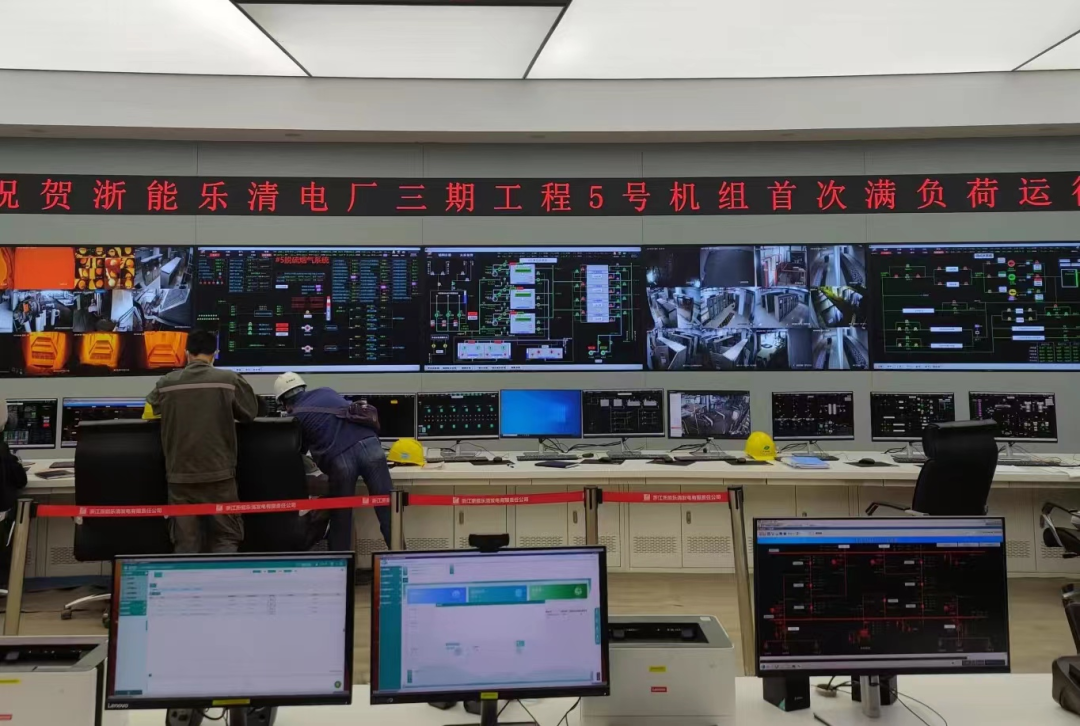

近日,乐清发电公司三期工程5号机组整套启动后实现首次带满负荷运行,机组参数正常,各辅机均稳定运行,向实现168小时满负荷试运行迈出了坚实的一步。
乐电三期工程建设2台100万千瓦超超临界燃煤机组,是浙江省2023年唯一投产的大型火电项目,建成后可实现年供电100亿千瓦时。项目于2021年7月30日正式开工,经过锅炉钢结构开吊、烟囱结顶、主厂区屋面止水、锅炉水压试验、厂用电受电、汽机扣缸、锅炉酸洗及冲管等多个关键环节,该工程5号机组历时20个月正式进入整套启动试运阶段。
为机组顺利开展整套启动试运,乐电制定了详细的整套启动试运方案,针对各项调试细节进行精心部署。机组整套启动前一周,乐电公司协同总包、监理、安装单位、调试单位开始24小时值班,第一时间解决分系统调试过程中出现的问题。在各参建单位的共同努力下,乐电三期工程5号机组于4月1日凌晨进入汽轮机冲转阶段,汽轮机稳定在3000转每分钟,在开展发电机空载、零起升压等十余项电气整套启动试验后,正式具备并网条件。4月3日8点46分,随着“开始并网”的一声令下,机组正式并网,负荷逐步攀升。随后,机组开展负荷摆动、真空严密性试验、安全阀整定、喷氨调整等多项试验。经过5天调试、升负荷,5号机组于4月8日10点40分正式带满负荷运行。

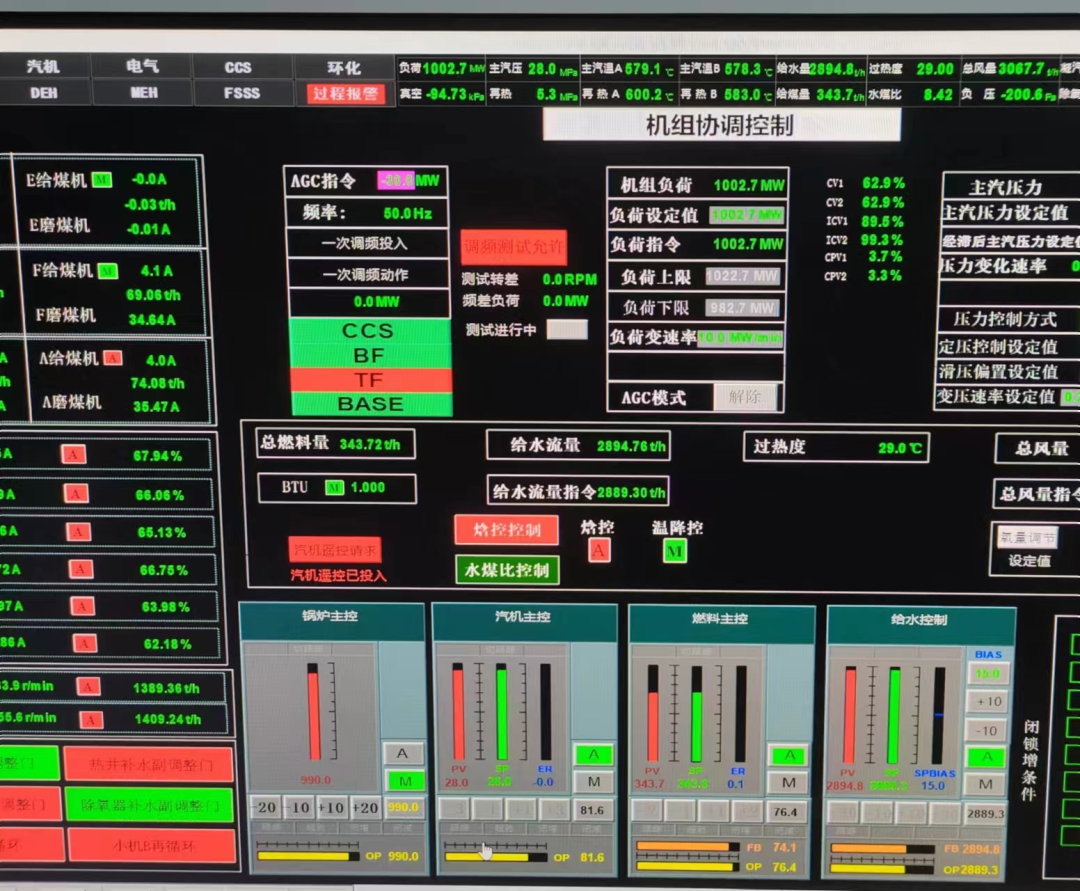

目前,乐电三期工程5号机组自动投入率已达70%,正有序开展单侧辅机最大出力、断油稳燃等试验,后续还将开展RB试验、AGC试验、一次调频试验等多项调试工作,不断优化机组参数,提高自动控制水平,确保机组运行的稳定性,为机组顺利通过168小时试运行奠定基础。乐电将朝着今年迎峰度夏期间机组“双投产”的总目标奋勇拼搏,为浙江省能源保供增添强劲动能。
