大唐国际新余电厂二期2×1000MW工程2号机组锅炉大板梁吊装完成

发布时间: 2023/04/25浏览次数: 23879


近日,公司承建的江西新余电厂二期2×1000MW工程2号机组锅炉大板梁吊装工作全部完成。

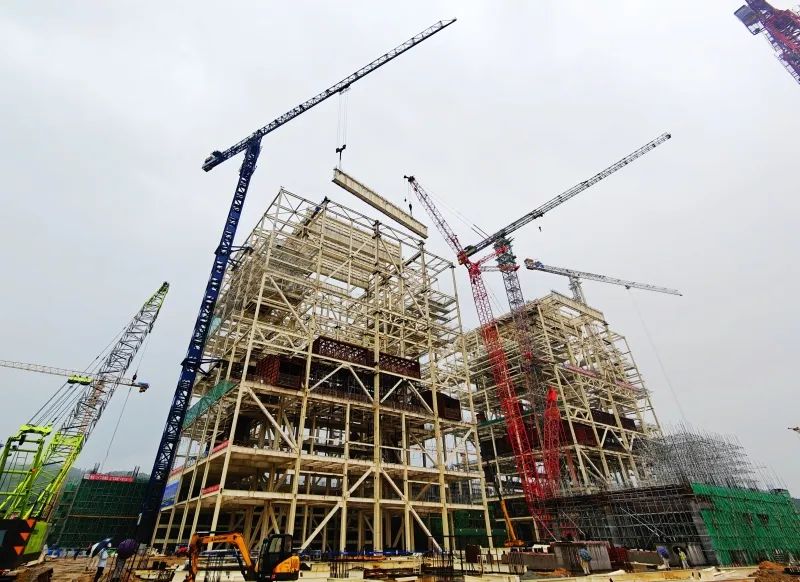

2号锅炉共有8根大板梁,总重854.3934 吨。其中MB-1、MB-5为单板梁,其它均为上、下叠梁,最重件为MB-4上梁,重量为150.83吨。除了开吊的MB-1板梁采用ZSC80305平臂吊单机吊装,其余板梁均为M18000履带吊和ZSC80305平臂吊双机抬吊完成。


作为该工程重要节点之一,锅炉大板梁安装工作难度大、技术含量高,并受到场地狭小、长期降雨、大风天气和设备延迟到货的影响,制约了锅炉钢架安装进度。吊装前,项目部联合热动、机械化等专业部门对吊装施工方案进行多次优化改进。积极主动联系业主、设备厂家,合理安排机械、物资、人力等资源配置,规范特种作业人员、指挥人员作业行为,明确工作人员安全责任,对参与吊装作业人员进行详细的安全技术交底。设立吊装作业警戒区域,负责人全面跟踪监督现场吊装的每一个环节,对吊装作业过程进行全程旁站,加强过程监督检查,确保整个锅炉钢架安装过程质量。吊装过程中,指挥人员信号准确,操作人员协调一致、配合默契,确保了大板梁吊装的顺利完成。
