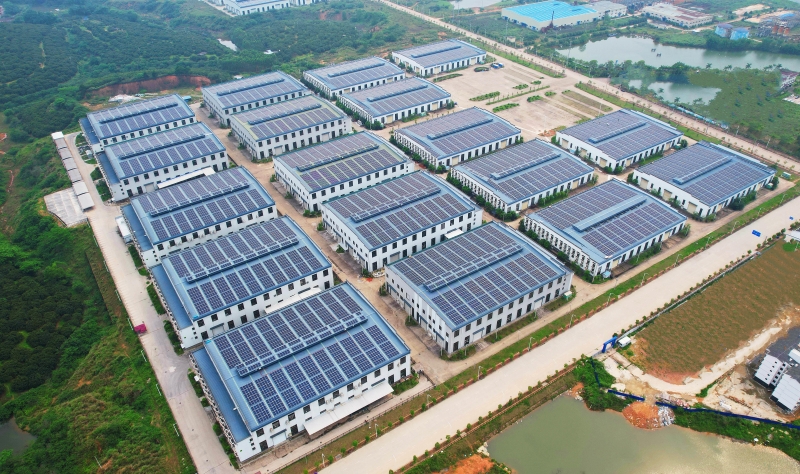

近日,随着最后一块电池组件在5号厂房安装完成,公司承建的广西灵山整县屋顶光伏发电一期PC工程光伏组件全部安装结束,项目正式进入电气安装阶段。
该项目位于广西钦州市灵山县陆屋临港产业园,总装机容量为13.8兆瓦。项目利用临港产业园内厂房屋面建设光伏电站,共划分24个光伏发电单元,安装 550Wp单晶组件25095块,全部采用固定式光伏支架系统。
项目施工期间正值多雨时节,导致施工难度大,进度缓慢,为保证节点目标顺利完成,项目部加强与业主、监理方的沟通协调,制订周密措施,倒排施工计划,将节点细化到每天、每个厂房,合理安排各作业工序衔接。技术人员全天驻守现场,积极协调各类相关资源,并解决技术难题。全体参建员工密切配合,见缝插针趁雨歇时间抢进度,仅用不到10天时间完成18个厂房,约10兆瓦的组件安装工作,为后续项目全容量并网赢得宝贵时间。
