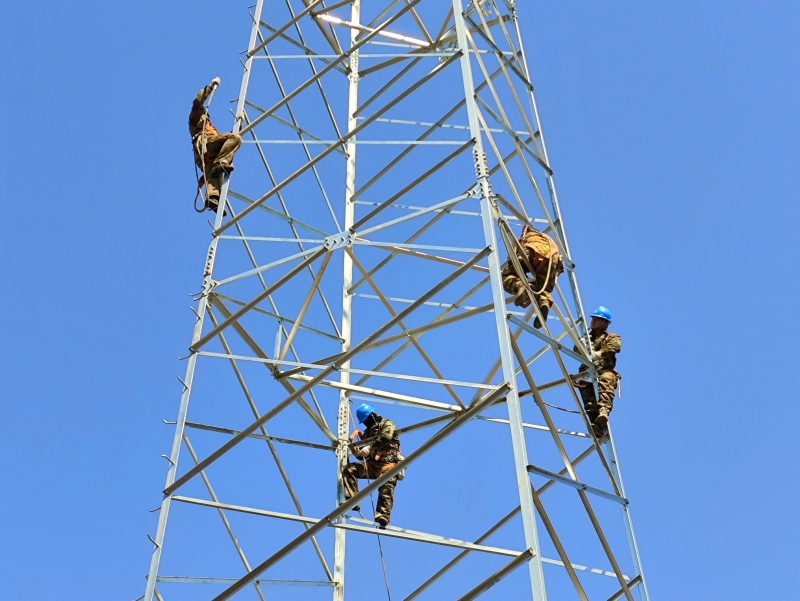

近日,新能源公司承建的辽能康平100兆瓦风电场集电线路首基铁塔吊装完成。
项目位于辽宁省沈阳市康平县,风电场总装机容量为100兆瓦,新建35千伏集电线路19.5公里,共105基铁塔。
项目位于松树林及田地,大风天气多、施工场地狭窄,项目部积极应对,编制《35千伏集电线路组塔施工方案》和防风应急预案,派专人时刻关注天气预报,合理组织人员,利用狭小空间对塔材先进行小面积组装。为确保吊装过程安全可控,项目部进行严格安全技术交底,对现场使用的50吨汽车吊、钢丝绳、吊具等起重器具进行检查。从地面铁塔组装到吊装拼接、再到螺栓力矩的检查验收,项目部层层把关,全程做好旁站监督工作。吊装过程中,作业人员严格执行风险作业管控措施,做好安全防护,抓住低风速时段,密切配合,确保首基铁塔吊装任务顺利完成。
