近日,甘肃电投常乐电厂3、4号机组工程在同一天迎来3号发电机转子穿装一次成功,3、4号机组厂用受电一次成功两大里程碑节点!用实际行动跑出工程建设“加速度”。

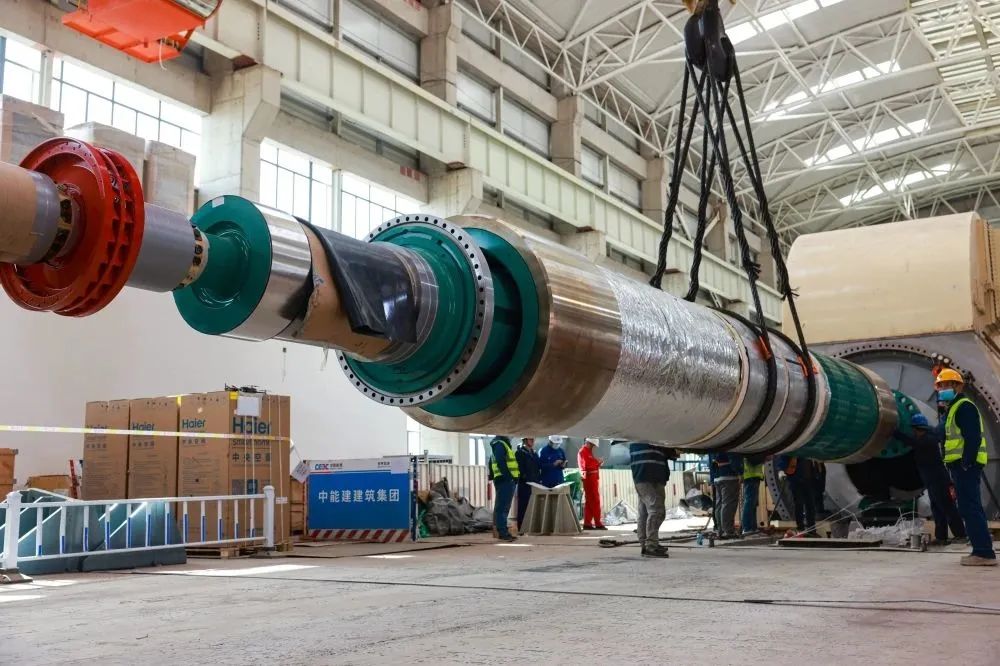

近日,经过4个小时紧张严密的吊装工作,常乐电厂#3机组发电机转子顺利穿入发电机定子,实现#3机发电机转子穿装一次成功,为下一步#3汽轮机扣盖和如期实现投产发电目标奠定了坚实基础。
发电机是发电厂的核心设备之一,作用是将汽轮机的动能转换为电能,其主要由定子和转子组成。此次穿装的常乐电厂3号机组发电机转子重96吨,长15.69米,穿装工作需要将其穿装到直径2.152米的发电机定子的铁芯膛腔里,发电机定子铁芯膛腔与转子的穿装间隙仅有58毫米,施工精度要求极高。

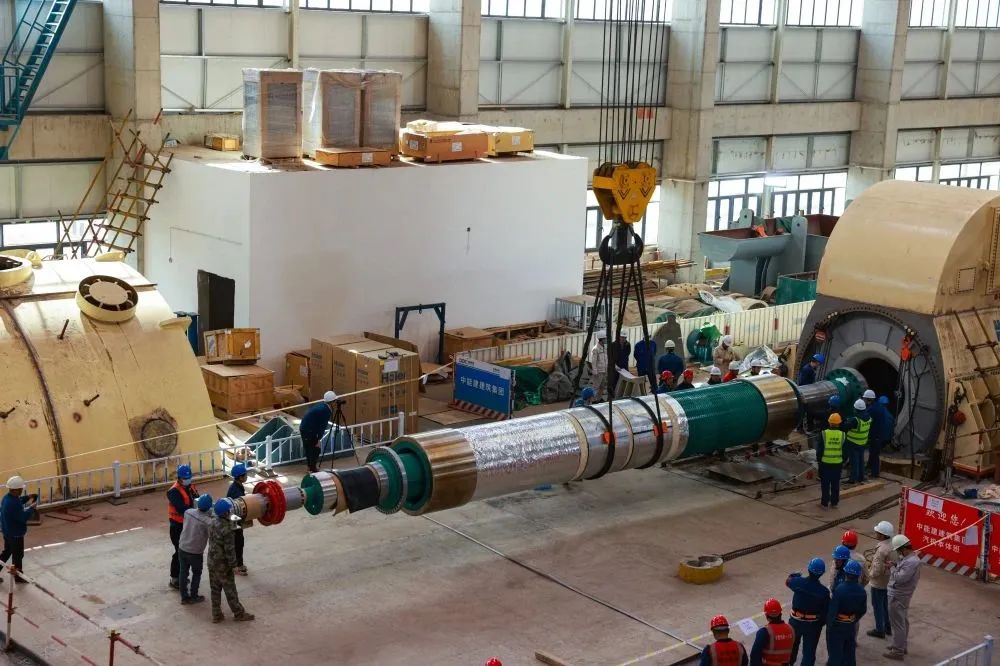

据悉,为保证此次发电机转子穿装一次成功,公司会同监理、总包和施工单位制定了详细的穿装方案,进行了详细的安全技术交底,并按照方案进行全方位检查,确保现场环境达到作业标准。穿装前,专业技术人员对作业所需设备和工器具进行了检查确认,对发电子定子、转子等设备进行了全方位检查清理,整个穿装过程,公司质量监督员全程现场旁站监督,并与现场安装单位进行了多次的技术交流,为发电机转子顺利穿装创造了有利条件。上午9:00,现场起重人员、安装人员接到工作命令后,分工协作,有条不紊,及时根据现场情况调整转子中心位置,穿装过程中无一处碰撞和刮伤,实现了3号发电机转子穿装一次成功。
近日,甘肃电投常乐电厂3、4号机组厂用受电一次成功!
与此同时,当天晚上,国网调度中心宣布甘肃电投常乐电厂750kV系统反送电调试工作结束,标志着常乐电厂3、4号机组厂用受电一次成功。随着这一重大里程碑节点的完成,常乐电厂3、4号机组正式进入分部试运阶段,为机组的整套启动和发电投产奠定了坚实的基础。
